<legend id="h4sia"></legend><samp id="h4sia"></samp>
<sup id="h4sia"></sup>
<mark id="h4sia"><del id="h4sia"></del></mark>

<p id="h4sia"><td id="h4sia"></td></p><track id="h4sia"></track>

<delect id="h4sia"></delect>
  • <input id="h4sia"><address id="h4sia"></address>

    <menuitem id="h4sia"></menuitem>

    1. <blockquote id="h4sia"><rt id="h4sia"></rt></blockquote>
      <wbr id="h4sia">
    2. <meter id="h4sia"></meter>

      <th id="h4sia"><center id="h4sia"><delect id="h4sia"></delect></center></th>
    3. <dl id="h4sia"></dl>
    4. <rp id="h4sia"><option id="h4sia"></option></rp>

        在线留言联系我们更多分站您好,欢迎来到漳州中兴博远建筑加固公司网站
        服务热线13161356567
        新闻中心news center
        联系我们Contact us
        全国咨询热线13161356567

        漳州中兴博远建筑加固公司

        公司地址:经济技术开发区龙城大道98号

        联系电话:13161356567

        公司邮箱:376187863@qq.com

        您的位置:首页>>新闻中心>>公司动态
        公司动态

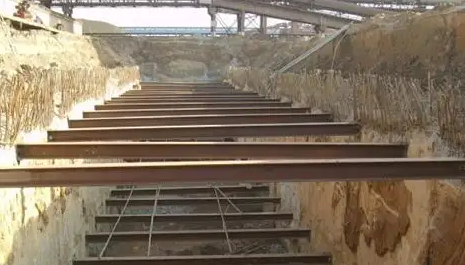

        漳州地下连续墙施工质量事故应急补救措施

        作者: 发布时间:2021-07-04 10:52:52点击:8047

        信息摘要:

        地下连续墙施工前储备一定数量的应急材料,主要是储备一定数量的膨润土粉、重晶石粉与纸浆(用于护壁泥浆的堵漏剂),在施工遇到有暗浜、空洞等异常地质段,突然出现槽壁坍塌现象时,可以配制掺加重晶石粉或纸浆的膨润土泥浆,灌入槽内提高混浆比重,堵塞地基空隙,防止槽壁继续坍塌。如局部少量塌方可采取适当调整泥浆指标,减少坑边荷载,加快施工速度等措施;如遇塌方较严重时,采用回填粘土,分析原因后再行施工。为保证再次成槽的槽壁稳定,视具体情况对槽侧土体进行水泥土或注浆加固。

               1、开挖后渗漏补救措施


          如开挖后发现接头有渗漏现象,应立即堵漏,可视其漏水程度不同采取相应措施,封堵方法如下:


          (1)在有微量漏水时,可采用防水砂浆修补。


          (2)漏水较严重时,可用软管引流,同时用水玻璃或化学灌浆封住。在地下墙背面,也需进行化学灌浆。


          (3)漏水成洞眼,有可能产生大量土砂漏入,需及时采用堆土堵住,然后进行引流和化学灌浆处理。

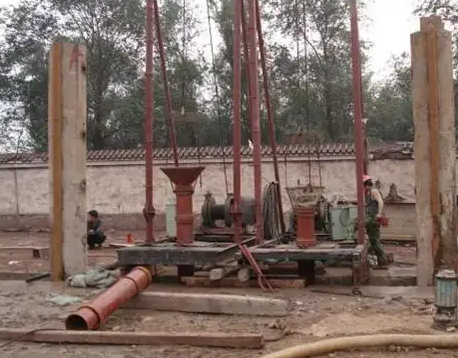

          2、抓斗被土体卡住的应急措施


          土体径缩或有地下不明障碍物会将液压抓斗卡住,液压抓斗被卡住时,可采取一下措施,将抓斗拎出。


          (1)在抓斗上烧焊钢板弯钩,如果抓斗一旦被卡住,可用吊车配合吊住钩子和成槽机一起作用将抓斗拎出。


          (2)如在成槽中发现抓斗下降和提升阻力增加不可强行冲击下放,需不断上下做张闭斗动作,将土体铲除后再正常成槽。


          (3)必要时再抓斗两侧烧焊弹簧钢板,增加抓斗厚度,使其大于抓斗本体宽度,避免被卡住。


          (4)如被卡住,在吊车的配合下无法拎出,可再侧面钻孔或成槽减摩,来减轻提抓斗的摩擦阻力,然后在拎出抓斗。


                3、混凝土浇灌时,导管断裂、卡死,无法继续使用


          设置备用导管仓,同正常的导管仓制作一样焊烧导向钢筋,以便在紧急情况下可投入使用。备用导管仓内的水平桁架筋在下放钢筋笼时,同步割除,并经专人检查、确认,防止出现导管无法下放的情况发生。


          一旦发生导管无法正常使用的情况下,立即在备用导管仓内下放另一根导管,到达混凝土面后导管内放置球胆。利用损坏的导管继续浇灌一定方量的混凝土,以保证备用导管的埋管深度达到规范要求。在通过备用导管继续完成剩余的混凝土浇筑施工。


          4、槽段缩颈或底部混凝土绕管导致钢筋笼无法下放到位


          (1)合理安排各工序交错进行,相关的准备工作实现完成,减少各工序的搭接时间,尽量缩短槽段的闲置时间,减少缩颈的程度。


          (2)抓斗的翼缘上焊烧超挖刀头,在成槽施工时可适当的增加槽段厚度,以适应土体缩颈产生的变形。


          (3)一旦发现绕流,造成相邻的槽段无法正常成槽的情况则必须采取措施清除绕管混凝土后再进行成槽,采取的具体办法是采用GPS20型钻机配牙轮钻头或采用RT260型全回转钻机将混凝土摩除。


          应急措施:


          一旦发生钢筋笼无法下放就位的情况,不宜采用摔掼钢筋笼的形式强硬就位,此法可能造成钢筋笼散架,导致无法弥补的后果。应根据实际情况,适当割除部分开挖面以下的钢筋笼,尽快完成钢笼下放。待此幅槽壁混凝土浇灌完成后,与设计和相关单位协商,采取壁后补作槽壁或旋喷加固等措施进行补强。


               5、施工现场变配电所设置二路高压进线


          由于地下工程施工的特殊性,施工现场是不能停电的。为此,施工现场的变配电所中应有二路高压进线分别引入,当一路进线突然跳闸停电时,另一路高压进线即可合闸送电,使工程能正常施工。


          6、浇灌地下墙混凝土前落实二家混凝土搅拌站供料


          浇灌地下墙混凝土前,应落实二家混凝土搅拌站同时供料,或一家供料,一家备用。因为浇灌地下墙混凝土是不能中断的,万一中断供料,只能拔出导管,待恢复供料时重新下导管浇灌混凝土。这样会使浇成的墙体产生夹泥的冷缝,严重损害墙体质量。


          7、地下连续墙槽壁塌方应急措施


          地下连续墙施工前储备一定数量的应急材料,主要是储备一定数量的膨润土粉、重晶石粉与纸浆(用于护壁泥浆的堵漏剂),在施工遇到有暗浜、空洞等异常地质段,突然出现槽壁坍塌现象时,可以配制掺加重晶石粉或纸浆的膨润土泥浆,灌入槽内提高混浆比重,堵塞地基空隙,防止槽壁继续坍塌。如局部少量塌方可采取适当调整泥浆指标,减少坑边荷载,加快施工速度等措施;如遇塌方较严重时,采用回填粘土,分析原因后再行施工。为保证再次成槽的槽壁稳定,视具体情况对槽侧土体进行水泥土或注浆加固。


        本文标签:
        在线客服
        联系方式

        热线电话

        13161356567

        上班时间

        周一到周五

        公司电话

        13161356567

        二维码
        线
